TRF-6 confirma condenação contra UFMG por Memorial da Anistia inacabado

Condenação em 1ª instância e valor anteriormente devido ao governo federal foram revelados por ‘O Fator’
O inacabado Memorial da Anistia da UFMG

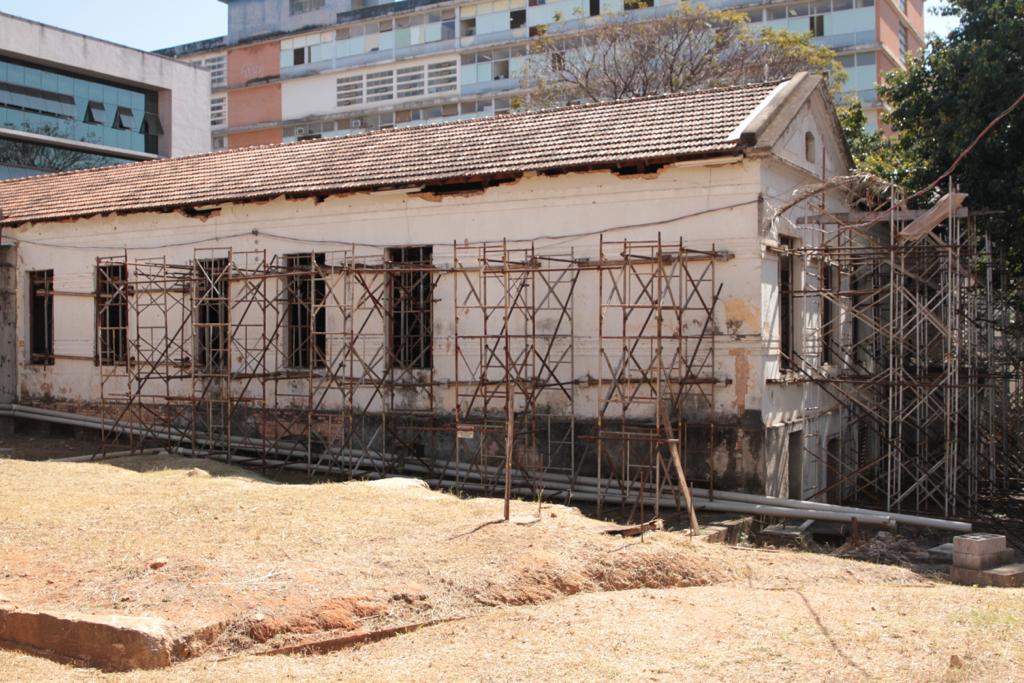

O inacabado Memorial da Anistia da UFMG, no bairro Santo Antônio: condenação confirmada. Foto: Willian Meira/MMFDH

A 3ª Turma do TRF-6 rejeitou um recurso da UFMG e confirmou sua responsabilidade pela paralisação das obras do Memorial da Anistia, em BH.

O julgamento foi na terça passada (4), sob relatoria do desembargador federal Marcelo Dolzany da Costa.

A condenação da UFMG em 1ª instância foi revelada por O Fator em março deste ano. Até então, a universidade nunca tinha se pronunciado publicamente sobre essa condenação original, de maio de 2021.

Foi também O Fator quem revelou que a UFMG devia mais de R$ 14 milhões ao governo federal pela obra inacabada. Não deve mais.

Depois da publicação das reportagens, o TCU retomou um processo parado há mais de três anos e arquivou os autos, isentando de responsabilidade três ex-reitores da universidade – todos formados na área de Engenharia. Nesse caso, o processo foi protocolado pelo governo federal, buscando a devolução do dinheiro. O TCU também determinou que a universidade e o Ministério dos Direitos Humanos tomassem uma decisão sobre o local da obra em 90 dias, prazo que estourou em setembro sem que tenha havido uma decisão.

Uma nota técnica do ministério, obtida por O Fator via Lei de Acesso à Informação, lista todos os repasses feitos pelo governo federal à universidade, e também as notas fiscais apresentadas pela UFMG na prestação de contas.

Dos R$ 18,8 milhões efetivamente gastos pela universidade entre 2009 e 2016, a construtora JRN, vencedora da licitação para erguer o Memorial da Anistia, ficou com mais de R$ 10,2 milhões, ou 54% – sendo a maior beneficiada.

Trecho de Nota Técnica do Ministério dos Direitos Humanos lista notas fiscais de pagamentos da UFMG à JRN. Fonte: MDH/via LAI.

O então reitor Clélio Campolina assinou o contrato com a JRN em novembro de 2012, após ela vencer a licitação. Os 56 pagamentos à construtora, em valores diferentes, foram feitos de 2013 a 2016, ano em que as obras pararam para nunca mais voltar.

Em 2017, depois da interrupção das obras, a JRN entrou com processo na Justiça Federal pedindo ressarcimento por prejuízos decorrentes da obra, a nulidade de multas impostas pela UFMG à construtora, e ainda o pagamento de lucros cessantes – ou seja, o lucro que a construtora auferiria se o contrato fosse mantido.

No relatório desta terça (4), o desembargador Dolzany escreveu: “A prova pericial, corroborada por vasta documentação (atas, relatórios, cronogramas, relatórios diários de obras) é clara ao apontar que as paralisações da obra em testilha decorreram de atrasos, indefinições e falhas de projeto imputáveis à UFMG, bem como de inadimplemento parcial dos pagamentos devidos”.

Para citar um exemplo, presente na condenação em 1ª instância, a UFMG demorou quase dois meses para aprovar amostras do vidro que seria utilizado nas esquadrias do prédio – uma das conclusões verificadas pelo perito judicial.

Segundo o perito judicial, diz essa sentença, “os projetos da UFMG eram falhos e insuficientes, acarretando inúmeras interrupções do serviço para esclarecimentos de questionamentos sobre necessidade de adequações do projeto ao contexto real do canteiro de obras, alteração de materiais, supressão e acréscimo de quantitativos”.

O desembargador manteve as decisões da 1ª instância de que não procede o pedido de a UFMG responder na ação junto com o governo federal ou o Ministério da Justiça, que originalmente entregou à universidade a missão de erguer o Memorial da Anistia; e de cancelar as multas impostas pela universidade contra a JRN.

Ou seja, a UFMG não pode assobiar e chupar cana ao mesmo tempo: querer autonomia para impor multas mas responder junto com o governo federal quando processada.

A única modificação no julgado de 1ª instância foi na data de início da contagem de juros de mora e correção monetária. O valor em reais, porém, ainda não consta da sentença.

Em nota à imprensa, a UFMG afirmou que a decisão do TRF-6 desconsidera a decisão do TCU. O julgamento no TCU, no entanto, foi movido pelo governo federal e não pela empreiteira.

Na nota, a reitora Sandra Goulart Almeida afirma que a UFMG “enviou todas as prestações de contas necessárias ao Ministério da Justiça e a outros órgãos do governo federal, como o Ministério dos Direitos Humanos, que depois assumiu o projeto”.

No entanto, como O Fator mostrou, uma nota técnica do Ministério dos Direitos Humanos assinada em junho de 2024 – portanto, no atual governo Lula – mostra que a prestação de contas da UFMG foi reprovada integralmente por um parecer ainda em 2019, primeiro ano do governo Bolsonaro, quando a pasta era chefiada por Damares. A atual administração manteve esse entendimento. Mais do que isso: antes do julgamento no TCU, o ministério chefiado pela mineira Macaé Evaristo disse a O Fator que o valor já devolvido pela UFMG ao governo seria “devidamente deduzido da dívida, conforme demonstrativo de débito”.

A UFMG voltou a insistir na nota à imprensa em um talking point antigo: a alegação de que as obras foram interrompidas pelo fim do repasse de recursos, em 2016. Mas a Nota Técnica obtida por O Fator mostra que, na verdade, o governo fez três repasses em 2016, o último deles em 27 de dezembro, no valor de R$ 1.022.972,58. Em 2017, após a interrupção das obras, a UFMG devolveu mais de R$ 2 milhões, em três parcelas de valores diferentes.

A UFMG não diz, na nota à imprensa, que o prazo original dado pelo TCU para decidir o destino da obra acabou em 16 de setembro.

A UFMG também não diz se pretende recorrer.

Procurados por O Fator, o Ministério dos Direitos Humanos e os advogados da JRN não se manifestaram.

Leia mais:

Processo no TCU contra UFMG por Memorial da Anistia acaba em pizza

UFMG foi condenada a pagar construtora por Memorial da Anistia inacabado

Frederico "Cedê" Silva é repórter em Brasília. Tem passagens por O Antagonista, VEJA BH, Estadão e Estado de Minas. Foi produtor do 'CQC' na Band e do programa 'Manhattan Connection' no MyNews.

Leia também:

A quarta-feira cheia da ALMG nesta semana

O mal-estar no PT por causa de vídeo de Marília Campos com Gabriel Azevedo

Justiça rejeita ação de suplente contra vereadora de BH por uso de ‘Carreta da Saúde’ em campanha

Veja os Stories em @OFatorOficial. Acesse
